Social Infrastructure / Project Story

止まった放射線モニタリング計画を再起動
——90基設置の記録

福島第一原発事故後、帰宅への道が開き始めた地域で、住民の不安に応えるためのモニタリングポスト増設計画が立ち上がった。しかし途中でパートナーが離脱し、計画は停滞状態にあった。その局面で声がかかったのが私たちだった。放射線の知識はほとんどなかった。それでも、複数社が力を持ち寄り、1年をかけて90基を設置した。

設置数90基
プロジェクト期間約1年間
連携体制複数社・異業種
施工環境全て屋外
90
基のモニタリングポスト
1
年間で設置完了
6
社・異業種での連携
0
大きな事故
Executive Summary

福島第一原発事故後、避難解除準備区域への移行が進む地域で、自治体主導のモニタリングポスト増設計画が持ち上がり、大手電気メーカーとパートナー企業によってプロジェクトが進行していた。しかし、プロジェクトが本格化するタイミングでパートナーが離脱し、計画は停滞状態に陥り、プロジェクトの存続自体が難しい状況にあった。その局面で私たちに声がかかった。

放射線知識はほぼゼロの状態から、異業種の複数社とチームを組み、制御機器の開発・自治体サーバへのデータ伝送・設置工事の支援を担った。全て屋外での施工という厳しい環境のなか、約1年で90基を大きな事故なく完了させた。

背景——事故後の地域と、見えない不安

福島第一原子力発電所の事故後、多くの住民が避難生活を余儀なくされた。除染作業が少しずつ進むなかで、地域の区分は「居住制限区域」から「避難指示解除準備区域」へと移行しはじめ、ようやく帰宅への道筋が見え始めていた。

しかし帰れる見通しが立ってもなお、住民の不安は容易には拭えなかった。放射線は目に見えない。どこに、どれほどの量があるのかを、自分の目で確かめる手段が十分でなかった。国が設置するモニタリングポストはあったが、その数は地域の規模や住民の実感に対して十分とは言えなかった。見えないものへの不安は、データがなければ解消されない。

そうした状況のなか、自治体が主導してモニタリングポストを独自に増設する計画が動き始めた。

計画停滞——動き始めた計画が、止まった

増設計画は大手電気メーカーとパートナー企業によって進められていた。しかし計画の途中で、パートナー企業が離脱するという事態が起きた。計画の規模や技術的な複雑さを考えれば、その判断は理解できなくもない。放射線に関わるインフラ整備は、通常のシステム導入とは異なる要件と責任を伴う。

計画は停滞した。住民の帰宅に向けた動きが進むなかで、モニタリングポストの増設だけが止まっている——そのような状況だった。その局面で、私たちに声がかかった。

このプロジェクトを引き受けるという決断について、当時の担当者はこのように語っていた。
「これは住民の安心につながる大切な仕事だと思った。」
詳細な経緯のすべてを語ることはできないが、その確信が逆境のなかでもプロジェクトを前へ進める力になったのだと思う。その意志が、このプロジェクトを動かした。

未経験からの挑戦——知識がないことは、止まる理由にしなかった

当時のメンバーは、放射線についてほとんど知識を持っていなかった。法令、線量の計測原理、安全管理の基準——いずれも初めて向き合う領域だった。既存の知見や前例も限られており、専門性の高い領域に一から取り組む必要があった。

当初は未経験の領域が多く、本やインターネットで調べた知識を頼りに手探りで進める状況だった。それでも、パートナー企業の皆さんが力を貸してくださったおかげで、業務をやり遂げることができました。

プロジェクト担当者コメント

知識がないことは、引き受けない理由にはならなかった。ただし、自分たちだけでやろうとすることもしなかった。必要な専門性はそれぞれの領域に強い会社から集める——そのためのパートナー選びに、まず時間をかけた。

また、担当者自身も「社会に貢献できる仕事だ。」という気持ちで取り組んでいたという。技術的な習熟と並行して、そうした使命感がプロジェクトを支えていた。

パートナー連携——異業種が一つの仕様に向き合った

モニタリングポストは、複数の要素技術が組み合わさって初めて機能する。センサーで放射線を検出し、電力を安定供給し、屋外の過酷な環境に耐える筐体で保護し、取得したデータを自治体のサーバへ確実に伝送する——それぞれに専門性が必要だった。

  • 放射線センサー:産業機械分野の知見を持つメーカーが担当
  • ソーラー発電・蓄電池:電源システムを専門に扱う企業が参画
  • 風雨に耐える筐体:板金加工の専門企業が設計・製造
  • 制御機器(ハード・ソフト)・データ伝送:アルネッツが担当
  • 基礎工事:土木施工の専門業者が対応
  • 設置工事:電気メーカーとアルネッツの混成チームで実施

会社の規模も業種もまったく異なる顔ぶれだった。共通していたのは、このプロジェクトに真剣に向き合う姿勢だった。アルネッツの会議室に各社の担当者が集まり、仕様、設計、工程について議論を重ねた。異なる専門領域からの視点がぶつかることで、単独では見えなかったリスクが浮かび上がることもあった。

実行——制御からデータ伝送まで、中枢を担う

アルネッツが担ったのは、モニタリングポストの「頭脳」にあたる部分だった。センサーからのデータを受け取り、処理し、自治体のサーバへ確実に届けるまでの一連の機能——制御機器のハードウェアとソフトウェア、そしてデータ伝送の設計と実装が主な役割だった。

01
システム
設計
02
制御機器
開発
03
ソフトウェア
開発
04
データ伝送
実装
05
設置・
現地調整

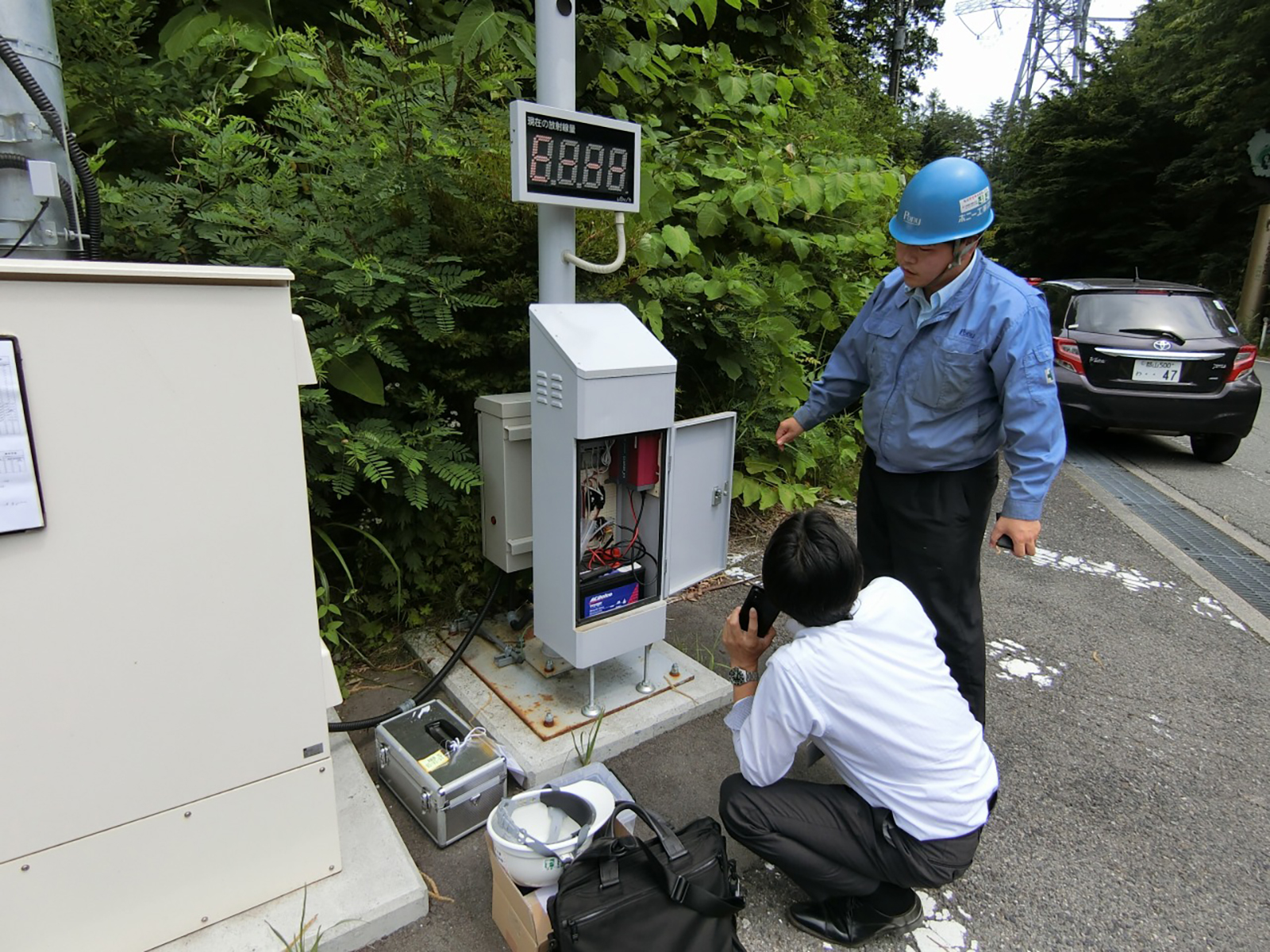

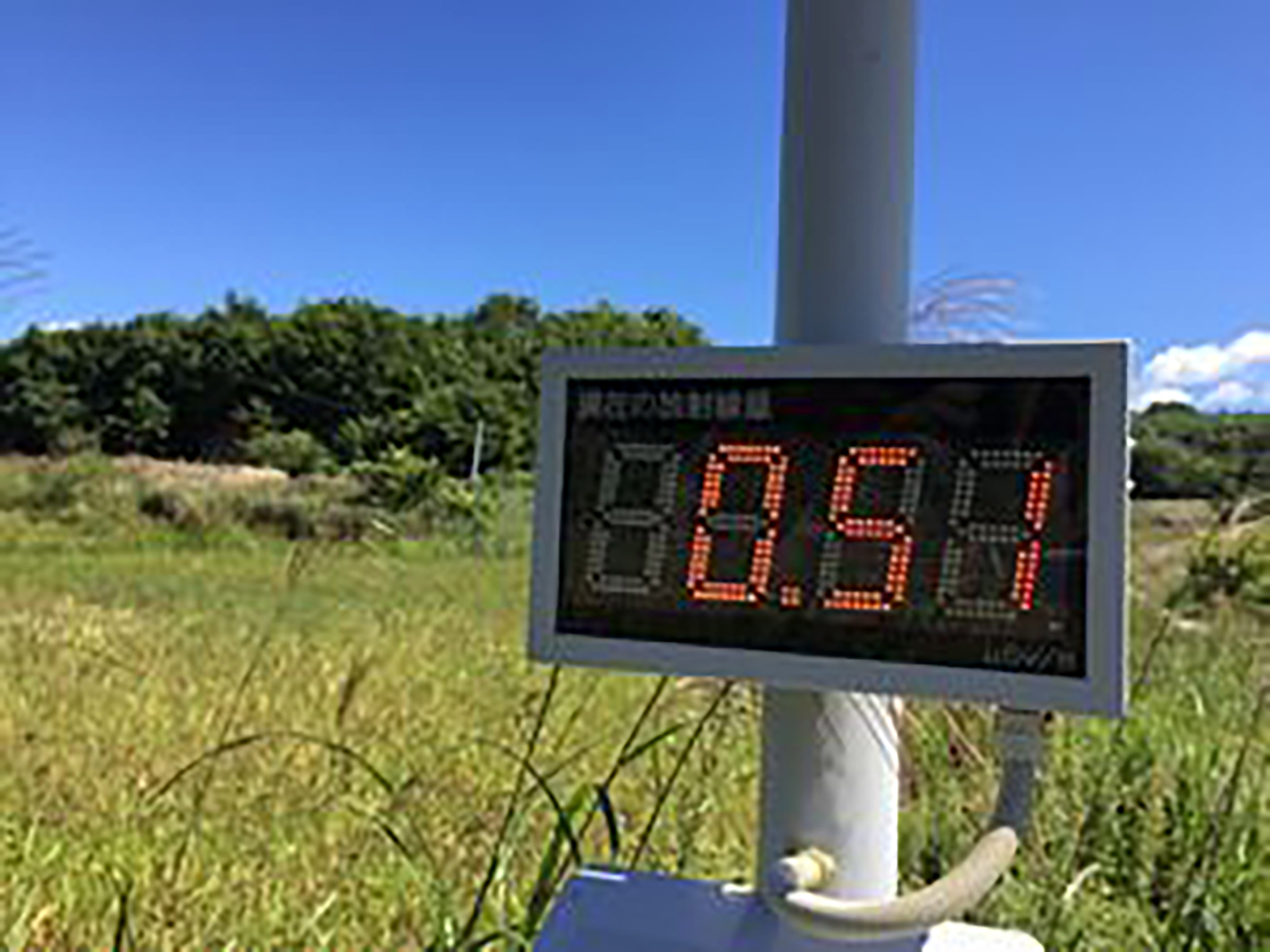

データが正確に届かなければ、住民がモニタリングポストを信頼することはできない。測定値の精度と伝送の安定性は、このシステムの根幹だった。設計段階から現場での検証まで、各社と連携しながら確認を重ねた。

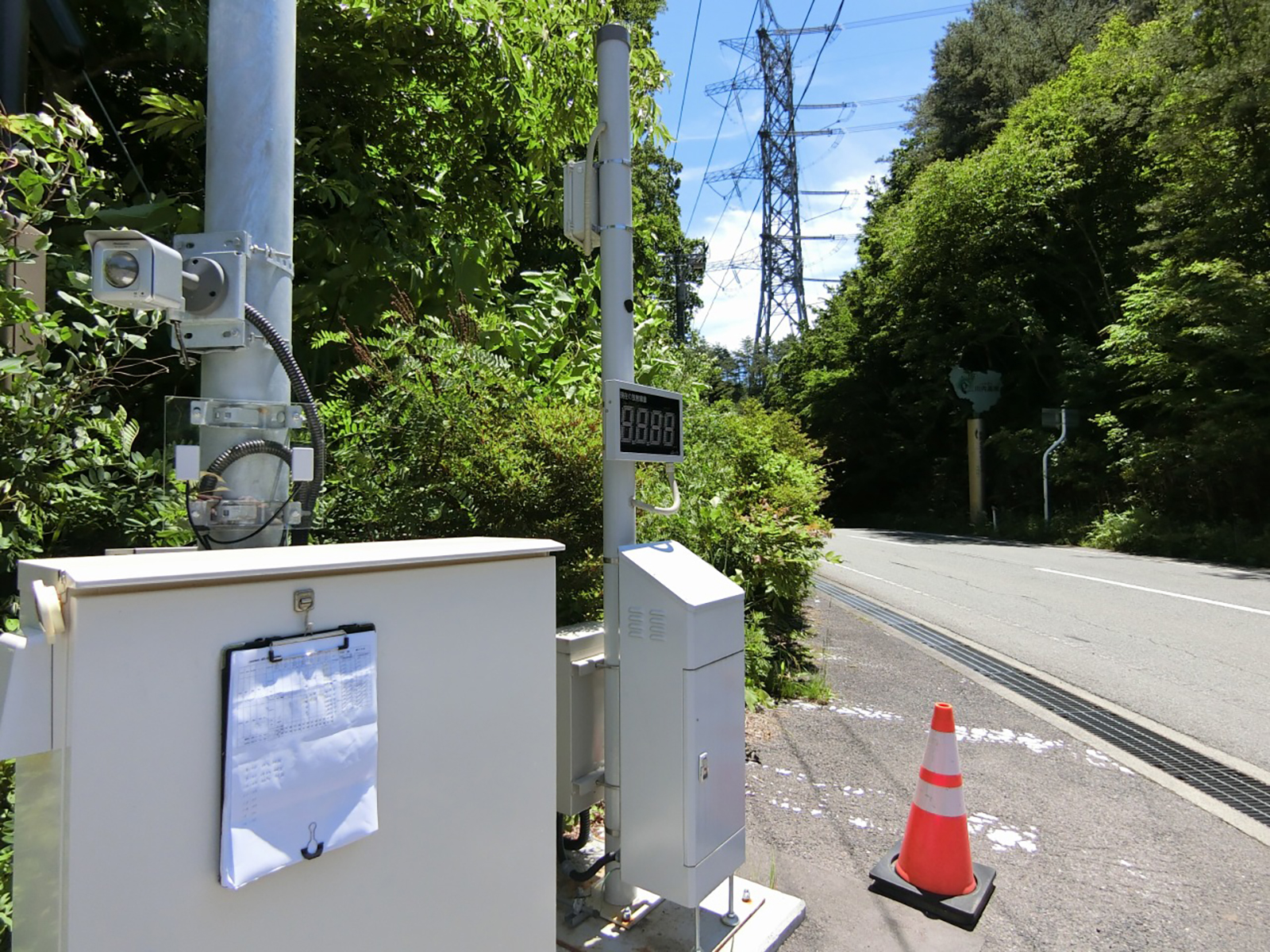

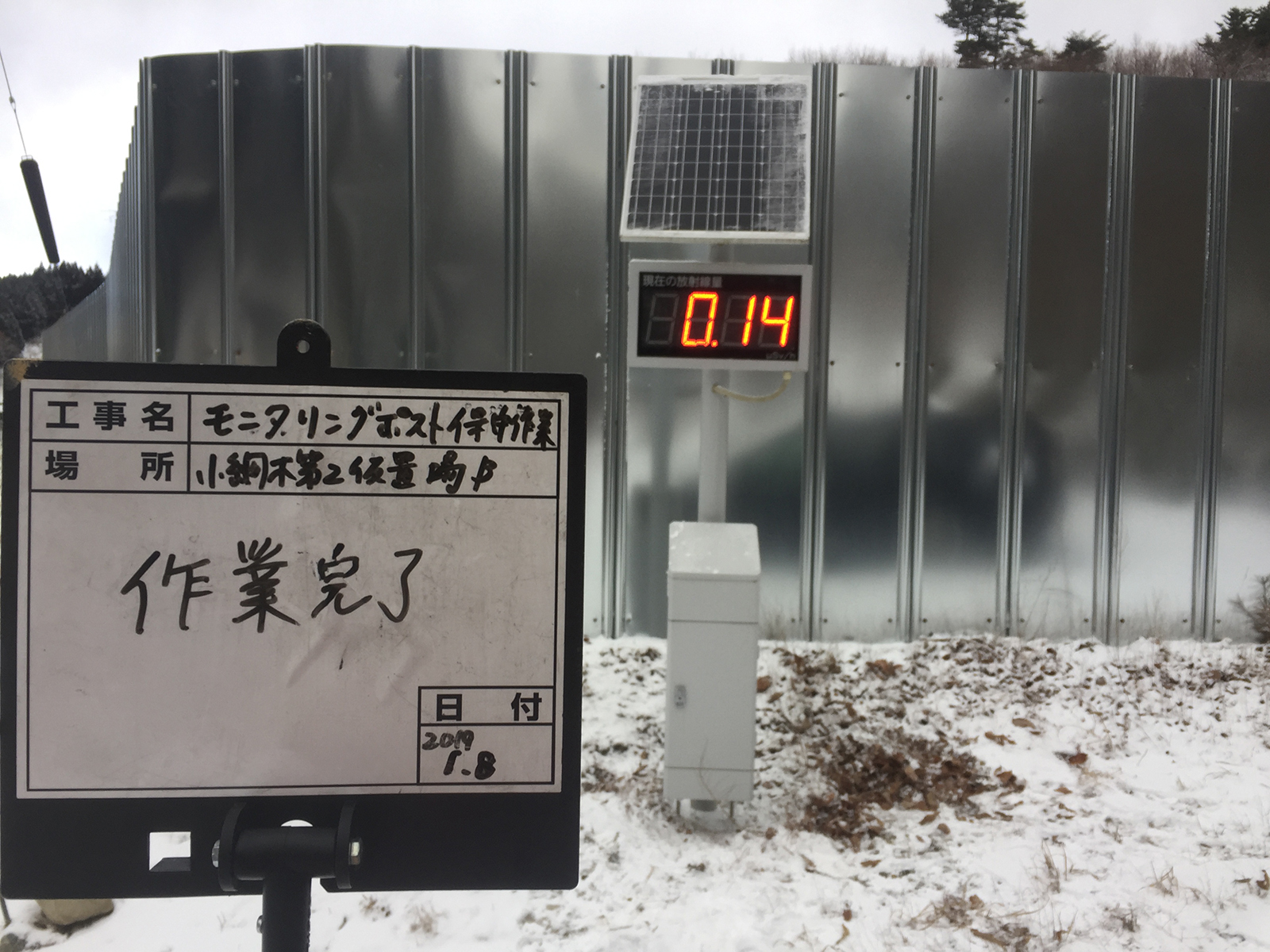

現場——全て屋外、春夏秋冬を通して

設置工事はすべて屋外だった。季節を問わず、炎天下でも、雨天でも、現場に立った。安全靴にヘルメット——エンジニアも営業担当も、経営層も、全員が同じ格好で汗を流した。役割の境界線は、現場では意味をなさなかった。

日々の被ばく線量管理は徹底していた。個人線量計の数値を記録し、規定値を超えないよう作業時間を管理する。手順として定着するまでには、各社間での調整と習慣づけが必要だった。

ある日、現場で使用していた線量計のメモリが振り切れ、アラームが鳴った。予期せぬ数値に一瞬緊張が走ったが、日々の管理を徹底していたため、慌てることなく手順通りに対応できた。すぐに除染業者が対応し、作業後には線量は無事に下がった。

日々、被ばく量の管理を徹底していたため慌てることはありませんでしたが、線量計のメモリが振り切れ、アラームが鳴ったことがありました。すぐに除染業者さんが対応してくださり、作業後には線量が無事に下がりました。

プロジェクト担当者コメント

このエピソードは、現場での安全管理がいかに重要かを改めて示していた。計画と準備があったから、異常を異常として正確に処理できた。それが「大きな事故なく完了」という結果につながった一因でもある。

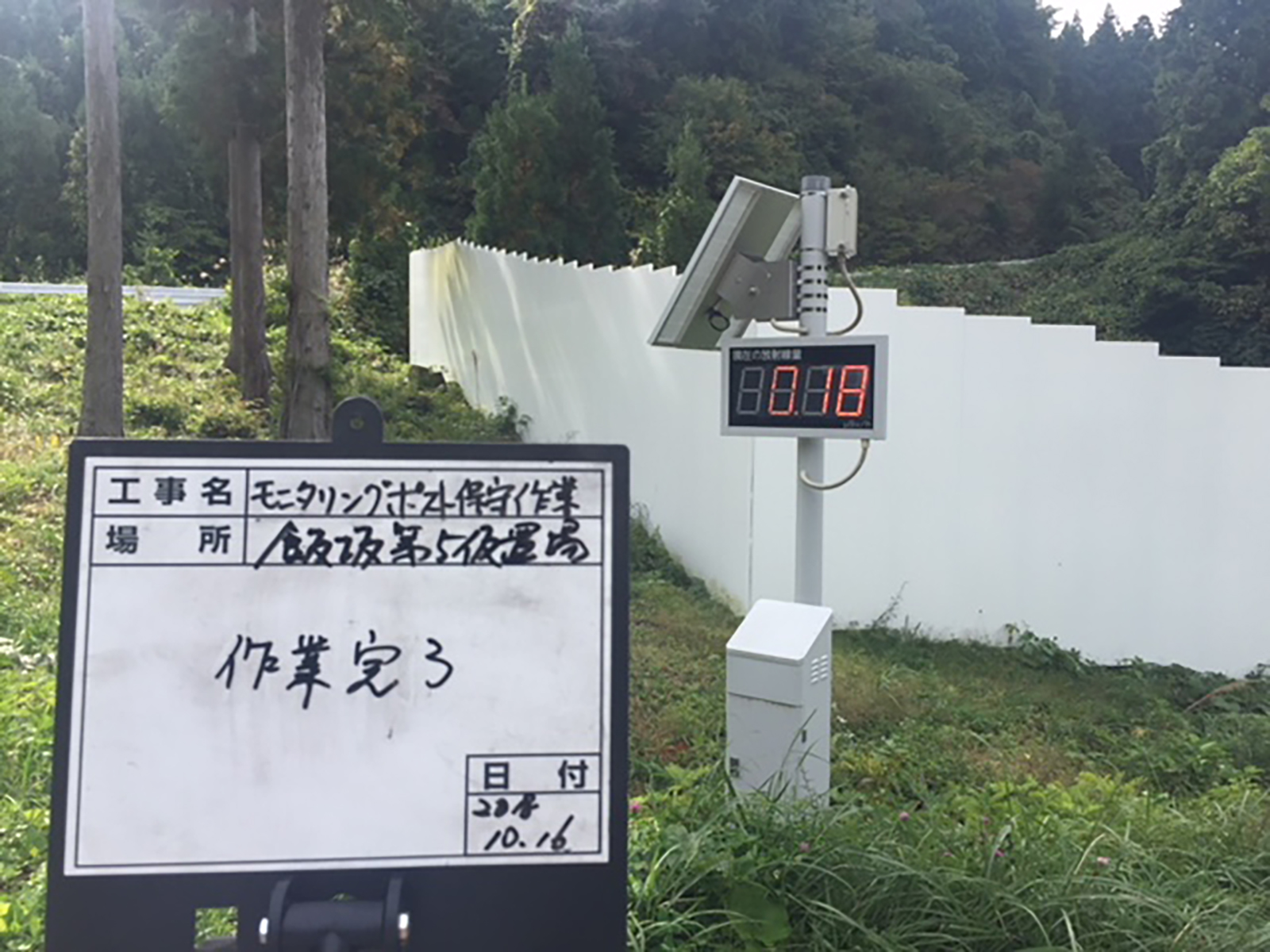

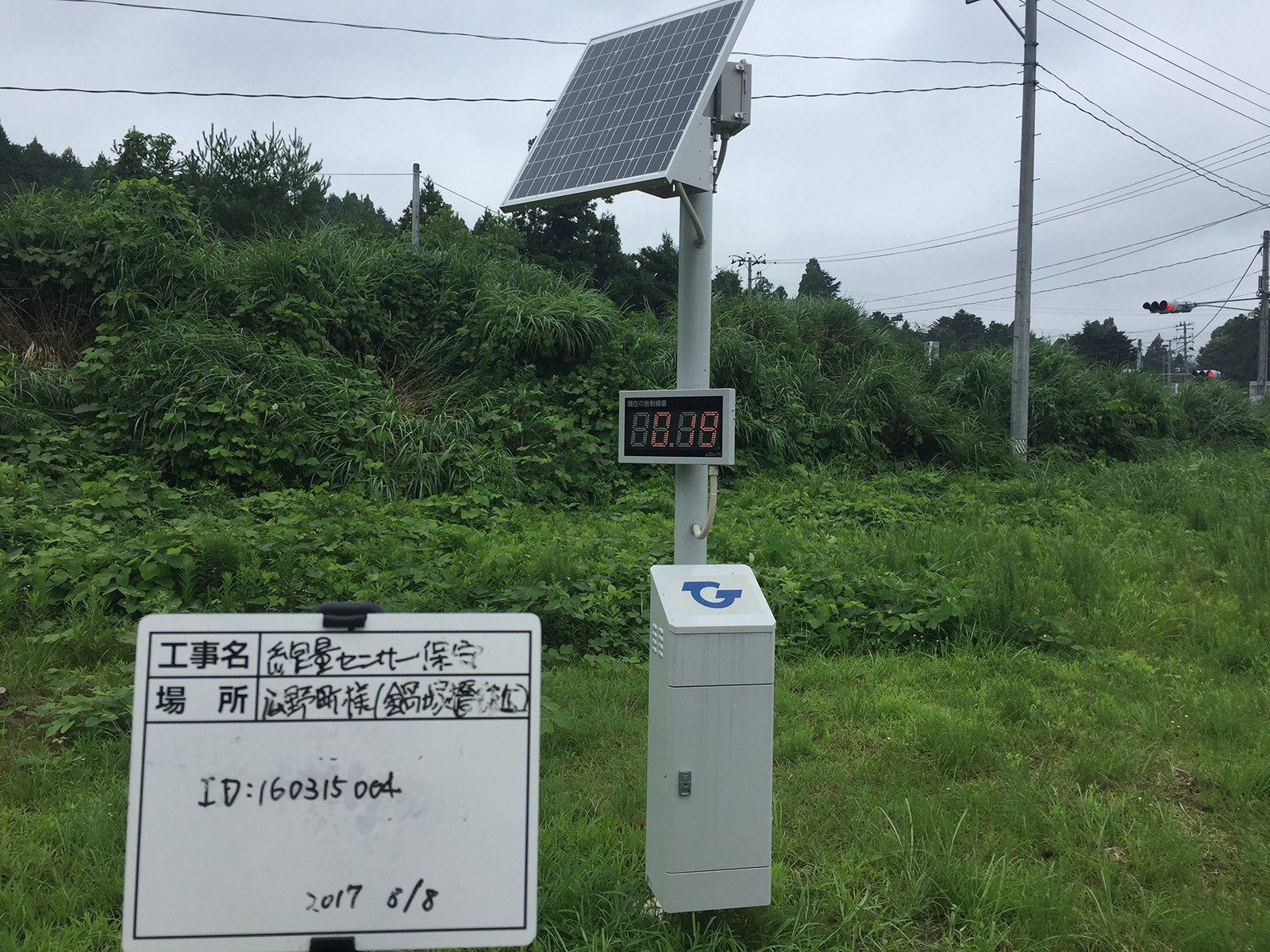

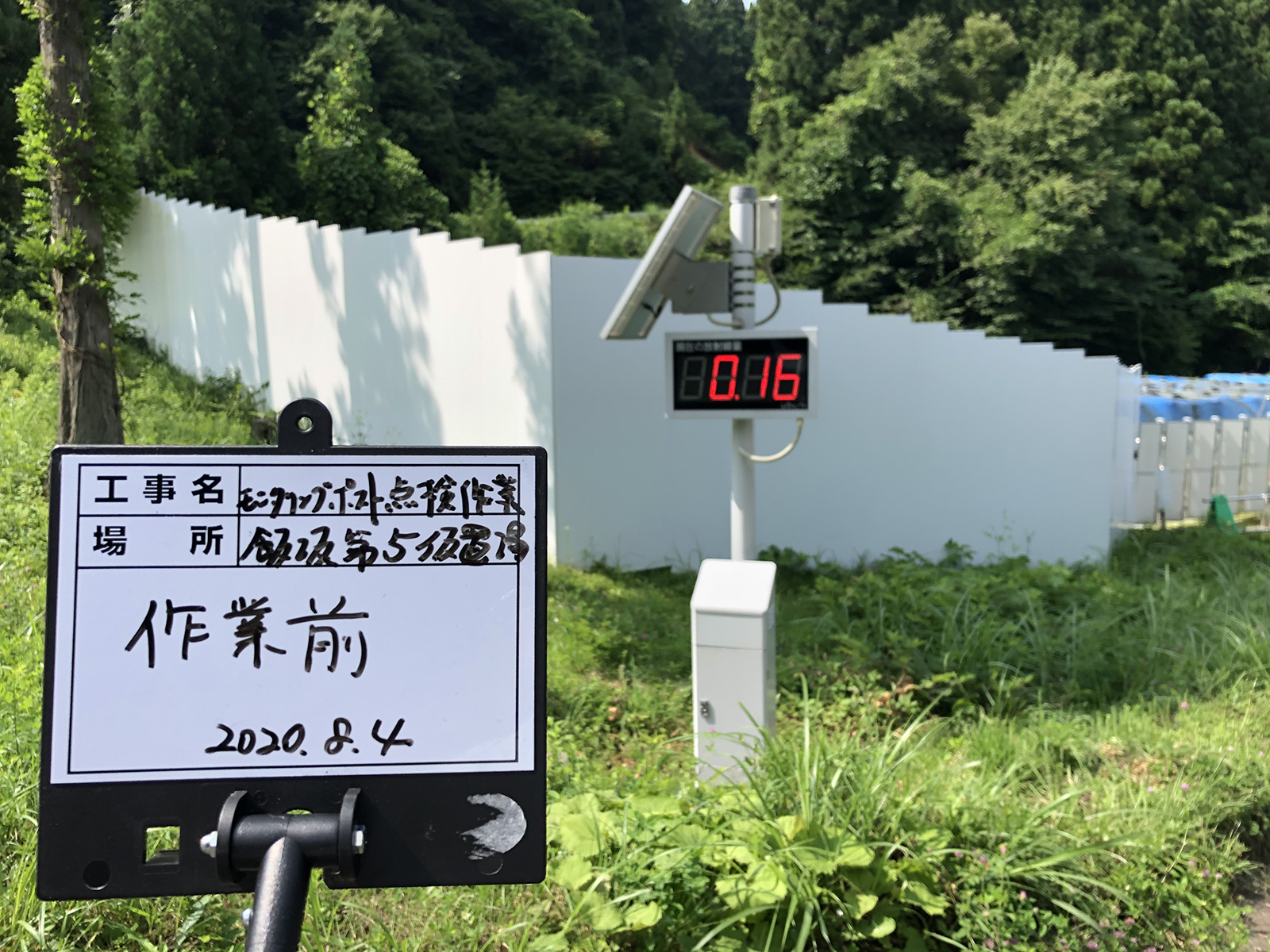

結果——約1年で90基、完了

プロジェクトは約1年間に及んだ。その間に、モニタリングポストは一基ずつ設置され、データを送り始めた。最終的に90基の設置が完了したとき、担当者の率直な気持ちは「ほっとした」という一言だった。

設置実績

約1年間で90基のモニタリングポストを設置完了。大きな事故なくプロジェクトを終えた。

安全実績

屋外施工・被ばく管理が必要な環境のなかで、徹底した安全管理により無事故での完了を実現した。

連携の成果

異業種・異規模の複数社が一つの仕様に向き合い、それぞれの専門性をもってシステムを完成させた。

地域への貢献

データを可視化することで、住民が「見えない放射線」に対して自らの判断材料を持てる環境を整えた。

プロジェクト完了後、地域の多くで避難解除が進み、住民が生活の場へ戻り始めた。90基のモニタリングポストはその地に残り、測定を続けている。

学び——単なる仕事ではなかった

今でもテレビで放射線モニタリングポストが映ると、当時の仲間の顔、現場の空気、重たい工具の感触を思い出すと、担当者は言う。技術的な記憶というより、あの時間そのものが体に残っている感覚だ。

このプロジェクトは、私たちにとって単なる案件ではなかった。停滞した計画を引き受け、知識のない領域に踏み込み、異業種のパートナーと一から組み上げ、現場で汗を流した。それは「仕事をした」という以上の経験として残っている。

地域の住民の方が放射線データを手がかりに帰宅を判断し、日常生活を取り戻していく——その過程の一端を担えたという事実は、どんな評価指標よりも確かな手応えだった。

未経験でも、前例がなくても、誰かが困っている局面があれば、知恵と人を集めて動く。それがこのプロジェクトが教えてくれた、一つの仕事の形だった。

難しい局面こそ、
最初の一声をかけてください。

前例のない案件、複数社連携が必要なプロジェクト、社会インフラに関わる難しい要件——整理しきれていない段階でも、ご相談をお待ちしています。

お問い合わせ・ご相談
